Шесть недель - реальный срок строительства бескаркасного ангара площадью до 1000 м². Не «от двух месяцев», не «в зависимости от погоды», а конкретный понедельный план, который работает при нормальных грунтах и тёплом сезоне. Ниже - полный таймлайн с узкими местами и честными цифрами по задержкам.
| Неделя | Что происходит | Результат |
|---|---|---|
| 1 | Заявка, выезд инженера, замер участка, договор | Подписанный договор, фиксированная смета |
| 2 | Фундамент: бурение, сваи, обвязка | Готовое основание под ангар |
| 3-4 | Гибка арок на участке, монтаж оболочки | Закрытый контур, ангар стоит |
| 5 | Торцы, ворота, утепление (если тёплый) | Полностью закрытое строение |
| 6 | Приёмка, подписание актов, инструктаж | Ключи у заказчика |

Неделя 1: заявка, замер, договор
Первый контакт - не «оставьте заявку и ждите». Это рабочий день, в который вы получаете:
- Выезд инженера на участок в течение 48 часов после звонка;
- Замер пятна застройки, анализ грунта (визуальный + щупом), оценка подъездных путей;
- Расчёт снеговой и ветровой нагрузки под ваш район (СНиП 2.01.07-85);
- Фиксация сметы с разбивкой по материалам и работам - без «потом посчитаем».
К концу недели у вас на руках договор с фиксированной ценой и календарный график. Если на этом этапе вы затягиваете с подписанием - график сдвигается на столько же.
Неделя 2: фундамент
Под бескаркасный ангар идёт свайно-винтовой фундамент - это быстрее ленты или плиты. Буронабивные сваи идут в тяжёлых грунтах, но принцип тот же: 2-3 дня на бурение и установку, ещё 2-3 дня на обвязку швеллером.
К концу недели 2 на площадке стоит готовое основание, геометрия выверена лазерным нивелиром. Рулон оцинкованной стали уже на объекте.

Недели 3-4: гибка арок и монтаж оболочки
Это ключевое отличие бескаркасной технологии - и причина, по которой 6 недель реальны. Арки гнут прямо на участке из рулонной стали 0,8-1,5 мм (толщина зависит от снегового района).
Почему гибка на месте - преимущество:
- Нет транспортировки готовых арок (негабарит, риски деформации);
- Компенсация ошибок фундамента: если отклонение 5-10 мм, арку подгоняют сразу;
- Зазор в стыках - менее 1 мм, а не 3-5 мм как у заводских арок.
Бригада из 3-4 человек поднимает секцию за секцией. 1000 м² закрывают за 8-10 рабочих дней. К концу недели 4 оболочка стоит.
Неделя 5: торцы, ворота, утепление
После оболочки - торцевые стены. Материал тот же: оцинкованный профиль. Сразу врезают:
- Ворота (распашные или рулонные - под размер техники);
- Капитки и двери;
- Окна и вент-проёмы (если в проекте).
Утепление - опция. Холодный ангар готов сразу после торцов. Тёплый: напыление ППУ или минвата и профлист изнутри. Утепление добавляет 3-5 дней внутри пятой недели - поэтому тёплый ангар часто сдают на 7-й неделе.
Неделя 6: сдача, акты, инструктаж
Финальная неделя - не про стройку, а про документацию и передачу:
- Контрольный обмер геометрии (диагонали, вертикаль торцов);
- Проверка герметичности стыков;
- Подписание акта приёмки (КС-2, КС-3);
- Инструктаж по эксплуатации: как открывать ворота зимой, уход за покрытием, гарантийные условия.
Гарантия на бескаркасный ангар - 30 лет на сквозную коррозию металла, 5 лет на монтажные работы.

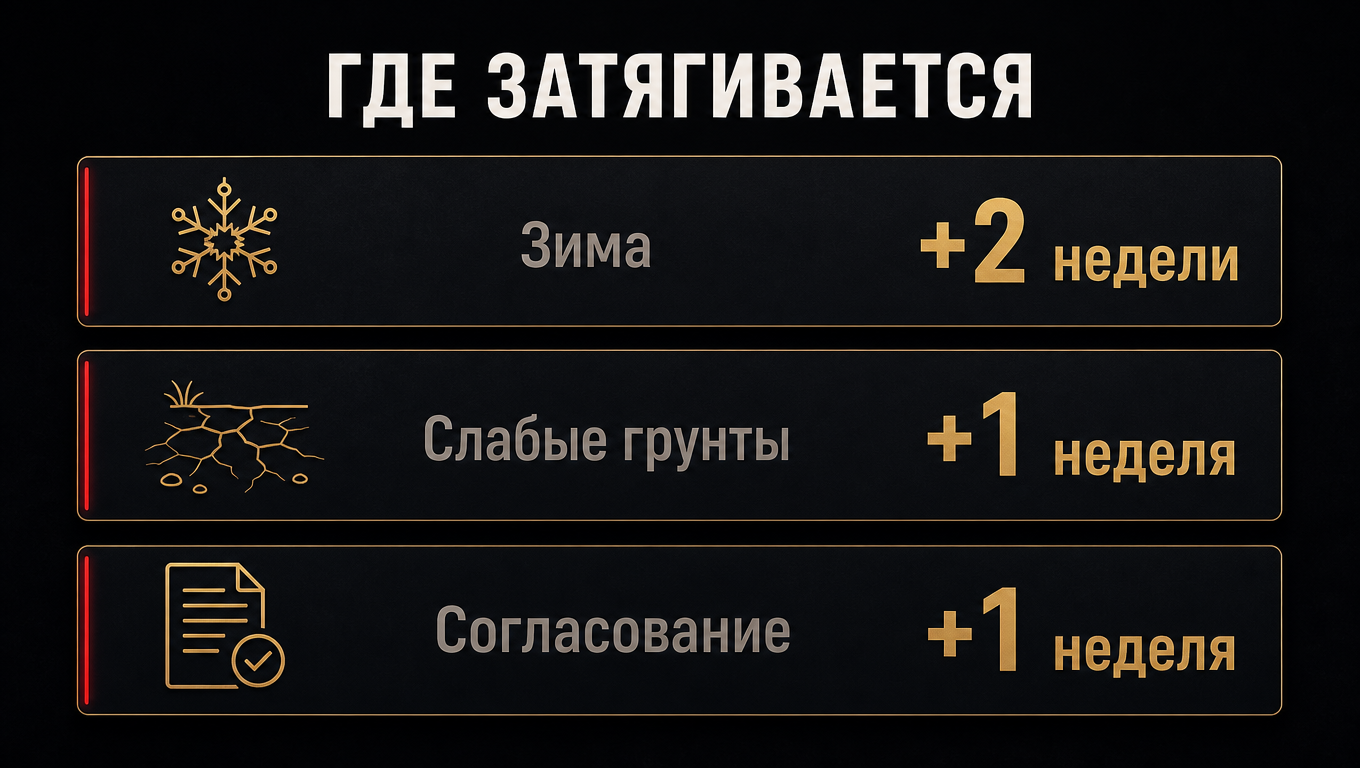

Где затягивается: три реальных сценария
| Причина | На сколько затягивается | Что делать |
|---|---|---|
| Зима (декабрь-февраль) | +2 недели | Свайный фундамент можно ставить и в мёрзлый грунт, но темп ниже. Планируйте стройку на март-ноябрь |
| Слабые грунты (торф, насыпные, УГВ менее 1 м) | +1 неделя | Усиление фундамента: больше свай, ростверк. Выявляется на замере - не сюрприз |
| Долгое согласование проекта | +1 неделя | Типовой договор подписывается за день. Задержка - только если заказчик вносит правки |
Что входит в 6 недель, а что нет
Входит: фундамент, гибка арок, монтаж оболочки, торцы, ворота, сдача. Не входит: подведение электричества, бетонирование пола, монтаж стеллажных систем - это отдельные подряды, но мы даём контакты проверенных бригад.

Начать сегодня - сдать через 6 недель
Первый шаг - заявка на замер. Инженер на участке в течение 48 часов, смета в день замера. Без предоплаты за выезд.
